Úver na stavbu domu: ako funguje čerpanie po etapách

Rozdiel medzi hypotékou na hotový dom a úverom na výstavbu — rozpočet, čerpanie podľa rozostavanosti a obhliadky banky.

Úver na stavbu rodinného domu funguje inak než klasická hypotéka na hotovú nehnuteľnosť. Banka totiž nemôže zálohovať niečo, čo ešte nestojí, a peniaze preto neuvoľní naraz, ale postupne — podľa toho, ako stavba naozaj napreduje.

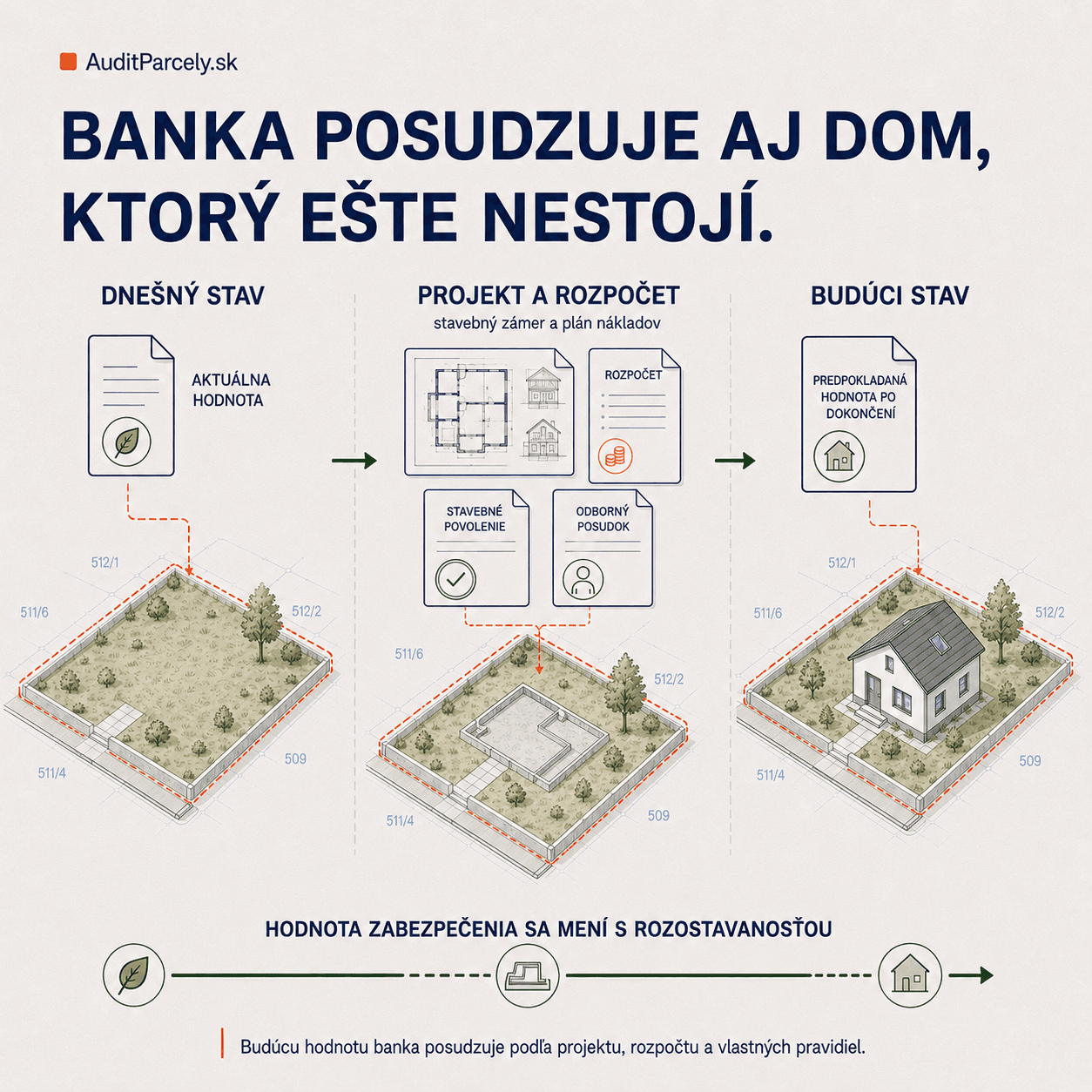

Hodnota zabezpečenia úveru sa mení s rozostavanosťou domu — od hodnoty pozemku cez projekt a rozpočet až po predpokladanú hodnotu po dokončení stavby

Čerpanie podľa rozostavanosti

Základom je rozpočet stavby rozdelený na etapy — napríklad základy, hrubá stavba, strecha, rozvody, dokončovacie práce. Banka uvoľňuje finančné prostriedky postupne, po tom, čo rozostavanosť dosiahne dohodnutú úroveň. Overuje to spravidla vlastný znalec alebo technik banky priamo na stavbe, prípadne na základe fotodokumentácie a stavebného denníka.

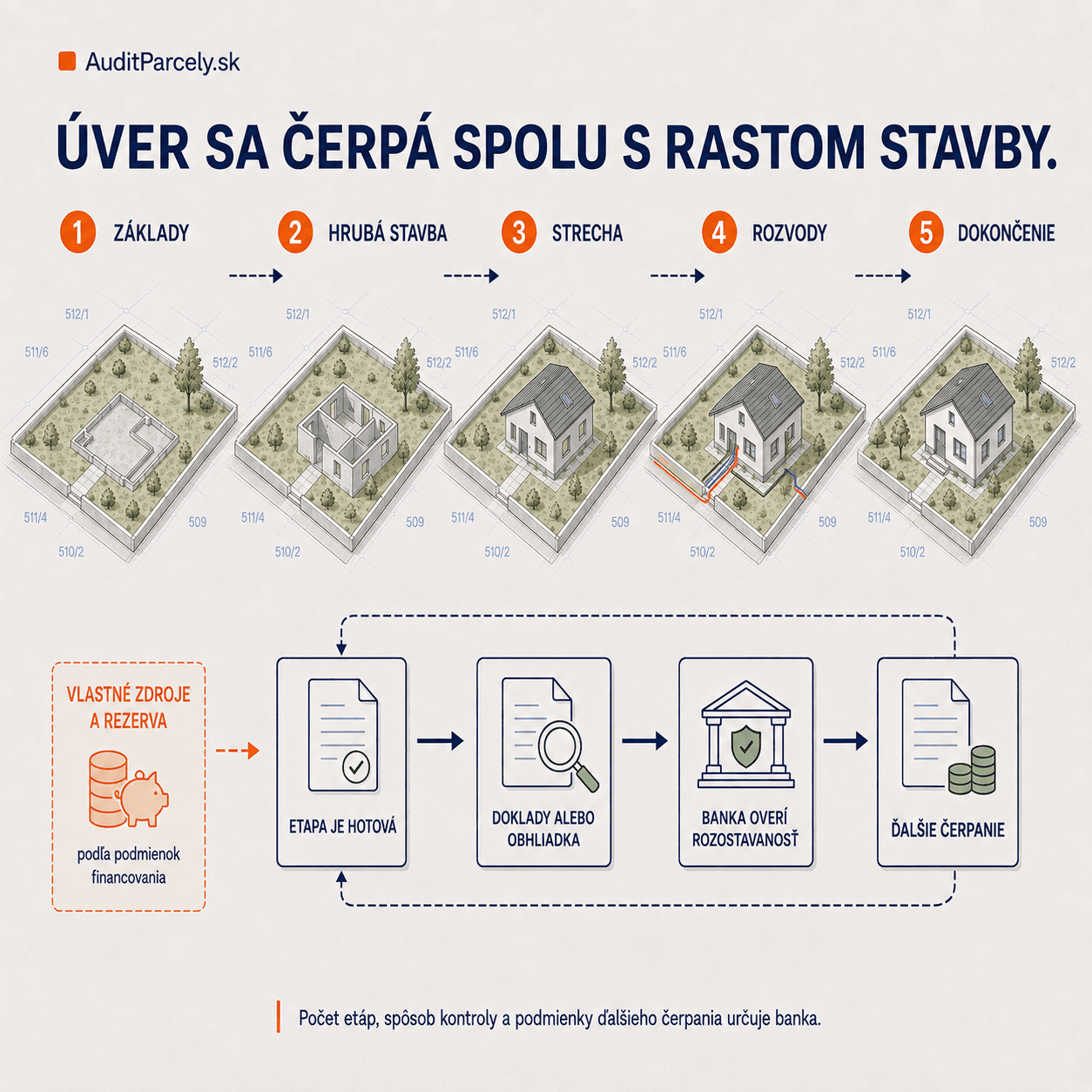

Úver sa čerpá po etapách výstavby — základy, hrubá stavba, strecha, rozvody a dokončenie, pričom banka po každej etape overí rozostavanosť pred uvoľnením ďalšej časti

Úročenie počas výstavby

Počas obdobia čerpania sa úroky bežne platia len z tej časti úveru, ktorá už bola skutočne vyplatená, nie z celej schválenej sumy. Až po dokončení stavby a kolaudácii sa úver zvyčajne „preklopí” do štandardného splácania istiny a úrokov z celej vyčerpanej sumy.

Čo banka bude chcieť vidieť

  • Vlastníctvo alebo aspoň právo stavby k pozemku, na ktorom sa má stavať.
  • Právoplatné stavebné povolenie a projektovú dokumentáciu.
  • Podrobný rozpočet stavby, z ktorého vychádza plán čerpania po etapách.
  • Poistenie rozostavanej stavby.

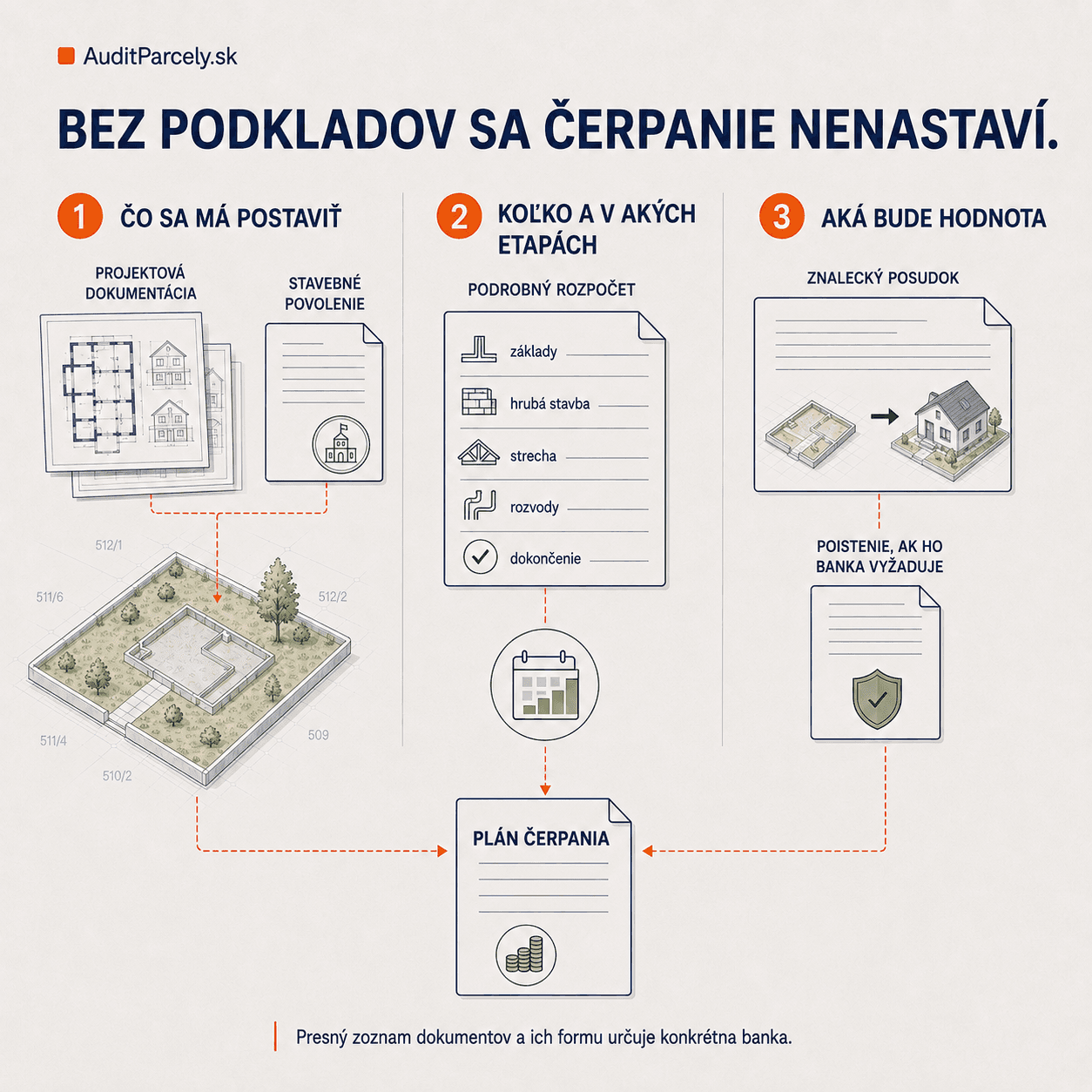

Podklady potrebné na nastavenie čerpania úveru — projektová dokumentácia a stavebné povolenie, podrobný rozpočet po etapách a znalecký posudok s poistením

Pozemok ako súčasť projektu

Ak pozemok ešte len kupujete, časť financovania sa môže týkať aj jeho samotnej kúpy — to už má vlastné pravidlá a banky k nemu často pristupujú konzervatívnejšie než k výstavbe na pozemku vo vašom vlastníctve. Podrobnejšie v článku o hypotéke na pozemok.

Dobré vedieť
Presnosť rozpočtu a reálnosť plánu čerpania sa oplatí mať poistenú rezervou — stavby sa počas realizácie takmer vždy predražia oproti pôvodnému odhadu, napríklad kvôli zmenám materiálov alebo neočakávaným podmienkam na pozemku (napríklad horšej únosnosti základovej škáry).

Zvažujete kúpu konkrétneho pozemku?

Audit parcely preverí súlad s územným plánom, právny stav, dostupnosť sietí aj riziká v okolí a doručí vám prehľadný report do 72 hodín.

Objednať audit

Ďalšie články

Používame nevyhnutné cookies pre chod portálu. So súhlasom aj analytické a marketingové — pozrite si zásady spracúvania cookies.
